弱电设计——工程技术要求及施工要求

弱电无弱点 2024-08-01 16:29:15

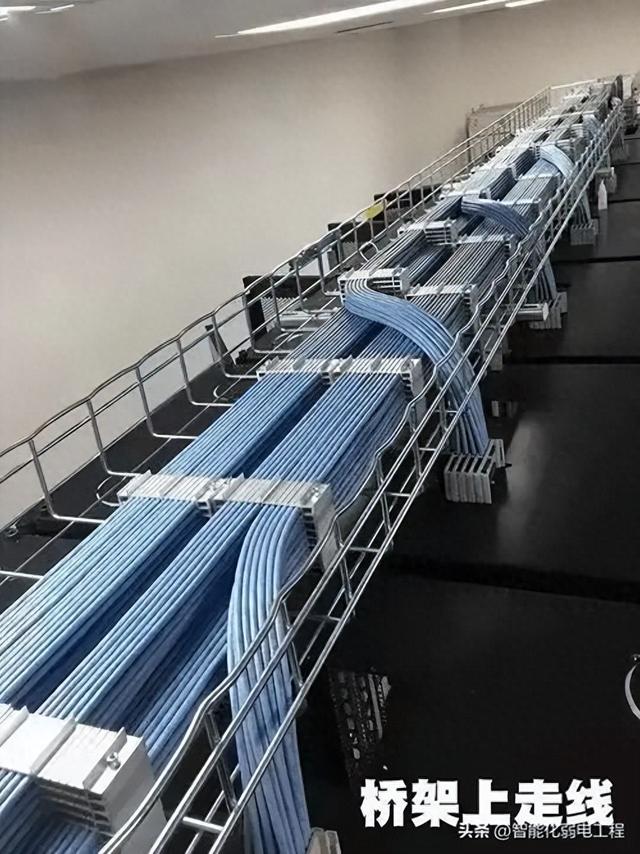

一.电缆桥架的安装

电缆桥架必须根据图纸走向及现场建筑特性设计弯头、马鞍、长度等。

电缆桥架安装必须横平竖直。

电缆桥架安装必须根据桥架大小,精确计算出承托点受力情况。要求均匀、整齐美观及牢固

桥架角弯必须有充分的弧度,防止将电缆拆散。

电缆桥架必须至少将两端加接地保护

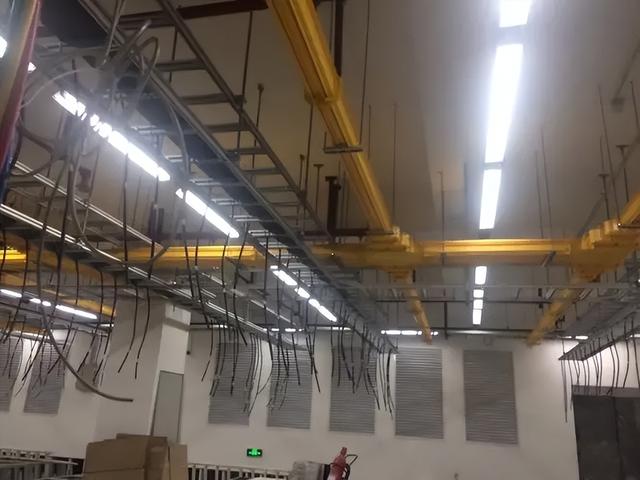

二.线管的敷设

1.视不同场合不同用途,选用镀锌管线管和PVC作线缆护套,室外裸露和及天面部分,均采用PVC管作线管。镀锌管参照如下方法施工。

2.金属管的加工要求:

金属管应符合设计文件的规定,表面不应有穿孔,裂缝和明显的凹凸不平,内壁应光滑,不允许有锈蚀。

现场加工应符合下列要求:

为了防止在穿电缆时划伤电缆,管口应无刺和锐棱角。

为了减少直理管在沉陷时管口处对电缆的剪切力,金属管口宜做成喇叭形。

金属管在弯制后,不应有裂缝和明显的凹瘪现象。若弯曲程度过大,将减少线管的有效直径,造成穿线困难。

金属管的弯曲半径不应小于所穿入电缆的最小允许弯曲半径。

镀锌管锌层剥落处应涂防腐漆,以增加使用寿命。

3.金属管弯曲

在敷设金属线管时应尽量减少弯头,每根金属管的弯头不宜超过3个,直角弯头不应超过2个,并不应有S弯出现,对于截面较大的电缆不允许有弯头,可采用内径较大的管子或增设拉线盒

弯曲半径应符合下列要求:

明配管时,一般不小于管外径的6倍;只有一个弯时,可不小于管外径的4倍;整排钢管在转弯处,宜弯成同心圆形状。

明配管时,一般不小于管外径的6倍,敷设于地下或混凝土楼板内时,应不小于管外径的10倍。

各子系统主要材料、设备安装与调试

1.技术准备

组织主要施工人员读懂图纸、各种设备的安装说明、熟悉图纸和设备性能。开工前施工人员应对施工意图有明确的了解。除了熟悉本专业外,还要了解其他专业的施工配合状况,以便遇到问题能及时采取措施,确保在施工过程中不影响建筑物强度、美观和系统性能,减少与其他工种发生位置冲突。

熟悉与工程有关的其他技术资料,如施工规范、技术规程以及制造厂提供的说明书。

在上述基础上,依据图纸并根据现场施工情况、技术力量及技术装备情况,综合作出合理的动态施工计划。各种电脑工作站的程序软件尽量在公司安装预调和试运行。

2.器材准备

对工程中所用线缆和连接硬件设备的规格、质量、数量,应进行检查核对,如无质量保证或与设计不符的不得使用。

弱电系统设备多属于精度高,专业性强的特殊器材,所有设备在安装前必须会同建设单位,监理公司三方开箱报验。特别注意配件(附件),各种资料,合格证书的完整性,并及时填写设备开箱检查记录表。三方签章确认,如发现问题及时向供应部反映,尽快落实解决。

经开箱报验检查合格后和稳定测试的器材应做好记录和包装复原存储,对不合格的器件物料应单独存放,以备复检和退换处理。

高精尖的弱电设备,对安装专业要求较高,必须轻拿轻放,严格按设备说明书要求的步骤及施工图纸,施工安装技术手册的规定进行操作。严禁野蛮施工,为求使用者方便操作,按人体工程学原理进行安装,并做好成品保护如:防潮、防盗、防水、防火、防鼠及防划花等措施

设备安装稳固美观、方便实用、易维护、做到不管外部明安装还是隐蔽安装都一样。产品尽量实施模块化安装。便于调试、检修、维护和产品的升级换代。务求达到调试、验收均一致通过。

3、模块箱、控制箱(柜、台)的安装

控制室、弱电井的土建装饰工程完工后,设备安装前需要检查:设备外形完整,内表面漆层完好。箱体安装在混凝土墙、柱或基础上时宜用膨胀螺栓固定,壁式箱体中心距离地面的高度为1.3—1.5米。成排箱柜安装时,排列整齐。

有底座设备的底座尺寸应与设备相符;设备底座安装时,其表面保持水平,水平方向的倾斜度偏差为每米1度;设备及设备构件连接紧密、牢固,安装用的紧固件有防锈层;安装牢固、整齐、美观、端子编号科学易读、用途标志完整,书写正确清楚,设备内主板及接线端口的型号、规格符合设计规定;安装严格按图纸施工、按技术说明书连线;按系统设计图检查主机设备之间的连接电缆型号以及连接方式是否正确,金属外壳接地良好。

4.综合布线系统安装

对综合布线系统而言,体现的不仅仅是材料和设备,工程在整个系统中占重要的地位。因为用户所购买的不仅仅是供应商综合布线系统的线缆和接插件,而应当是整个工程。

系统的设计很大程度上依赖于对综合布线的理解和施工管理及经验;而布线工程的实施在一定程度上讲是一门经验科学。质量保证的承诺,不是一句空洞的保证,而是有以下具体保证措施为基础的。

施工步骤

1)水平子系统的布线施工

水平子系统完成由接线间到工作区信息出口线路连接的功能。采用走吊顶的镀锌金属线槽的方案,线管采用镀锌钢管。为水平线系统提供机械保护和支持。

装配式的金属线槽是一种闭合式的金属管槽,安装在吊架上,从弱电井引向各个设有信息点的房间,再由不同规格的线管,将线路引到墙壁上的暗装底盒。

综合布线系统的布线是星形的,水平线缆量较大,所以,线槽容量的计算是很重要的,按照标准的线槽设计方法,应根据水平线缆的外径来确定线槽的容量。

可以根据情况选用不同的规格,为保证线缆的转弯半径,线槽须配以相应规格的分支辅件,以提供线缆线路由的弯转自如。

如果不能确定信息出口的准确位置,拉线时可先将线缆盘在吊架上的线缆出线口处,待具体位置确定后,再引到各信息出口。

由于铺设水平线缆之前先得铺设线管,在铺设时因当注意不能有连续的两个90度的拐角,若实际情况限制则需加过线盒。

2)垂直干线子系统的布线施工

本方案的垂直干线子系统,是由一连串通过开好垂直对准孔组成的,它的走线设计分为两部分。

干线的垂直部分

垂直部分的作用是提供弱电井内垂直干缆的通道。这部分采用预留电缆井方式,在每层楼的弱电井中留出专为综合布线大对数电缆通过的长方形地面孔,电缆井的位置设在靠近支电缆的墙壁附近,但又不妨碍端接配线架的地方。

在预留有电缆井一侧的墙面上,还应安装电缆爬架或线槽,爬架或线槽的横档上开一排小孔,大对数电缆用紧固绳绑在上面,用于固定和承重,如果附近有电梯等大型干扰源,则应使用封闭的金属线槽为垂直干缆提供屏蔽保护。

干线的水平通道部分

水平通道部分的作用是,提供垂直干缆从主设备间到所在楼层的弱电井的通路,这部分也应采用走吊顶的镀锌金属线槽的方案,用来安放和引导电缆,可以对电缆起到机械保护的作用,同时还提供了一个防火的,为垂直干缆提供密封,坚固的空间使线缆可以安全地延伸到目的地,其选材算法与水平子系统设计部分的线槽算法一致,且若一根线管连续有两个90度的拐角时,应在一处加过线盒,以便拉线时不破坏线缆,与垂直部分一样,水平通道部分也必须保留一定的空间余量,以确保在今后系统扩充时不致需要安装新的管线。

系统安装的工艺要求

我方作为系统集成商严格遵守厂家制定的综合布线系统《安装指南》有关规定施工,如电缆/光缆弯曲半径、电缆/光缆成端及机柜注意事项、保护接地及信号接地的有关规定。电缆在线槽中应正确排列。最多20根一束,最多每隔5米绑扎固

在绑扎双绞线时用力要适度,绑扎带的张力不能太大,否则将影响系统的串扰指标(近端串扰衰减NEXT,和等效远端串扰衰减ELFEXT)。

双绞线成端时,应尽量保持双绞线的绞合,开绞长度不应超过13MM。

所有的金属部件必须接保护地,以保障人身安全。

弱电地(数据通信的工作地)与强电地应分开,直到建筑物的集中接地点。

缆线布放前应核对型号规格、程式、路由及位置与设计规定相符。

在同一线槽内包括绝缘在内的导线截面积总和应该不超过内部截面积的40%;

缆线的布放应平直、不得产生扭绞,打圈等现象,不应受到外力的挤压和损伤;

缆线在布放时两端应贴有标签,以表明起始和终端位置及作用,标签书写应清晰,端正和正确;

电源线、信号电缆、对绞电缆、光缆及建筑物内其他弱电系统的缆线应分离布放,各缆线间的最小净距应符合设计要求;

缆线布放时应有冗余。在交接间,设备间对绞电缆预留和度,一般3至6米,工作区为0.3至0.6米;光缆在设备端预留长度一般为5至于10米;有特殊要求的应按设计要求预留长度;

缆线布放,在牵引过程中,吊挂缆线的支点相隔间距不应大于1.5M;

布放缆线的牵引力,应小于缆线允许张力的80%,对光缆瞬间最大牵引力不应超过光缆允许的张力。在以牵引方式敷设光缆时,主要牵引力应加在光缆的加强芯上;

电缆桥架内缆线垂直敷设时,在缆线的上端和每间隔1.5M处,应固定在桥架的支架上,水平敷设时,直接部份间隔距施3~5M处设固点。在缆线的距离首端、尾端、转弯中心点处300~500MM处设置固定点;

槽内缆线应顺直,尽量不交叉、缆线不应溢出线槽、在缆线进出线槽部位,转弯处应绑扎固定。垂直线槽布放缆线应每间隔支1.5m处固定在缆线支架上,以防线缆下坠;

在水平、垂直桥架和垂直线槽中敷设缆线时,应对缆线进行绑扎;4对双绞电缆以24根为束,25对或以上主干对绞电缆、光缆及其他信用电缆应根据缆线的类型、缆径、缆线芯数为束绑扎。绑扎间距不宜大于1.5M,扣间距应均匀、松紧适应;

在竖井内采用明配、桥架、金属线槽等方式敷设缆线,并应符合以上有关条款要求。

3)机柜内线缆的整理

制作电缆头前,根据连接的设备、模块考虑电缆的预留余量。

电缆进入弱电箱(柜)内应用尼龙扎带等加以固定,保证横平竖直。
