这2条城际可实现同台换乘!全线最长、最大车站封顶→

近日,广州东至花都天贵城际铁路(简称“广花城际铁路”)白云城市中心站主体结构顺利封顶,这是全线最长、规模最大的车站,也是全线第3座封顶的车站。

白云城市中心站为地下两层双岛四线设计,为广花城际铁路与芳村至白云机场城际铁路平行设置车站,两条线路将在白云城市中心站实现同台换乘。

该站包含停车线,预留待避、临时折返、临时停放或夜间停放的功能‌,因此,车站设计全长1010米,标准段宽度约49米,总建筑面积超8万平方米,是全线最长、规模最大的车站。

面对超大规模车站的施工挑战,项目团队对车站施工全流程进行精细化管理,施工采用“分段流水作业”,在基坑内增设中隔墙,将车站分为三个区分段进行施工,既保障了盾构施工所需场所,也为周边交通疏解以及基坑封闭开挖提供条件,优化施工组织,提升车站施工效率。

车站范围内主要为粉质黏土、强风化泥质粉砂岩等地层,地下水较丰富,渗透系数较大,车站施工风险较高。针对地质条件复杂、地层裂隙发育等难题,建设者们遵循“分层、分段”的原则,将车站基坑划分为多个小单元,每个单元的开挖高度严格控制在3米以内,开挖长度不超过10米。在开挖过程中,采用台阶法施工,上台阶先行开挖,对于裂隙发育较为密集的区域,适当减小开挖步距,确保施工过程中的安全可控。

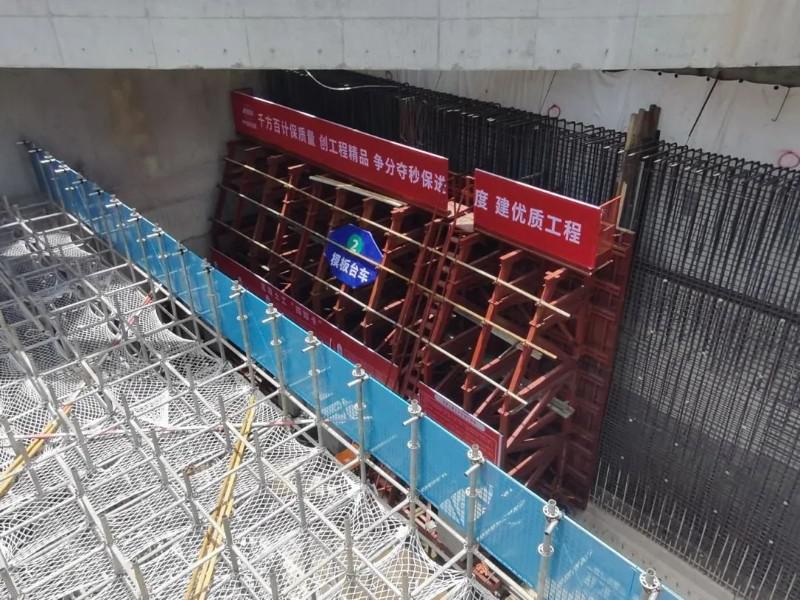

为确保施工安全,建设团队结合实地情况和施工特点,引入自动模板台车、自动钢筋台车、自动防水台车等自动化设备,将模板安装、钢筋绑扎、防水施工等工序通过台车设备串联成流水作业,精简了传统吊车使用、脚手架搭设等流程,提高混凝土、防水施工质量,施工效率提升30%,大大降低了施工风险。此外,施工现场还引入“电子哨兵”——红外感应语音提示器,当有人进入吊装井等高风险区域后会自动播报提示语音,结合现场架设的安全绳、脚手架爬架网等设施,进一步提升高空作业安全。

广花城际铁路

广花城际铁路起于广州地铁18号线的广州东站,向北途经京溪路、白云东平、白云城市中心,连接方石、凤凰南路、马鞍山公园,止于花都花城街站,新建7座车站,线路长39.6公里,设计速度160公里/小时。

截至目前,广花城际铁路土建工程累计完成46%。7座车站中,3座车站已封顶,4座车站均进行土建施工;7个区间全部进行土建施工;共20台盾构机正在掘进。空港车辆段进行土建施工。(注:车站名称仅为工程暂定名称,标准站名应以批准公布为准。)

项目建成通车后,将与已通车的广州地铁18号线贯通运行,是粤港澳大湾区南北走向的骨干线路之一。
